台電台南區處配合北外環道路及和順工業區用電需要  加速北外環架空線路地下化 提升供電穩定與品質

Vendor Icon

台灣捷報

4月. 14, 2023

【記者劉彩雲/臺南報導】
台電台南區處為配合內政部營建署辦理「臺南都會區北外環道路第 2 期新建工程及鹽水溪永安橋至太平橋堤段整體改善工程」,及因應和順工業區內廠商用電量增加,台電台南區處積極提升供電可靠度,規劃 2 回地下線路從台江大道進入和順工業區內(約 1.8 公里),一併拆除鹽水溪北岸部分架空線路(約 2.5 公里)及跨越鹽水溪架空線路(約 394 公尺)。

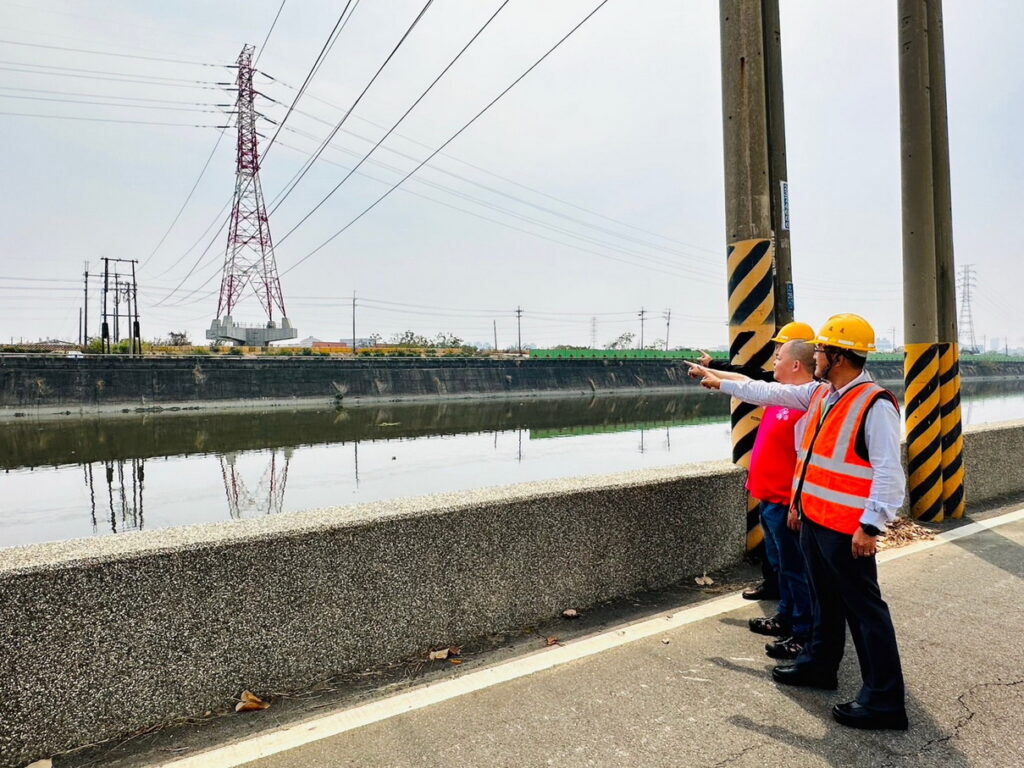

▲圖說:為避免上述原因導致停電及為提升和順工業區供電穩定,111 年 7 月和順工業區陳文祥理事長向台電台南區處提出建議,希望將原架空線路改為地下線路供電。 (圖/和順工業區陳文祥提供)

台電台南區處原先沿安南區府安路一、二段設置架空線路,分別於郡安路3 段及安通路 2 段兩側架設 H 型電桿橫跨「鹽水溪排水道」供電,二桿間線路長度約 83 公尺,偶因鳥獸碰觸、雷擊等外力因素造成瞬間跳電。

為避免上述原因導致停電及為提升和順工業區供電穩定,111 年 7 月和順工業區陳文祥理事長向台電台南區處提出建議,希望將原架空線路改為地下線路供電,台電配合編列其工程費預算約三千萬,施作地下線路,已於 112 年 4 月 17 日完工,將大大提升工業區內供電穩定度及供電品質。

▲圖說:為避免上述原因導致停電及為提升和順工業區供電穩定,111 年 7 月和順工業區陳文祥理事長向台電台南區處提出建議,希望將原架空線路改為地下線路供電。 (圖/和順工業區陳文祥提供)

The post 台電台南區處配合北外環道路及和順工業區用電需要  加速北外環架空線路地下化 提升供電穩定與品質 first appeared on 台灣捷報.
